近日,大唐云南发电有限公司滇东新能源事业部大冲30兆瓦光伏发电项目按期实现全容量并网发电,为滇东地区绿色能源版图再添重要支点。
该项目位于丘北县曰者镇,占地684亩,采用N型710Wp单晶硅光伏组件,以固定倾角方式运行,由1979个组串、12个光伏方阵组成,项目建成后预计年均发电量达5179万千瓦时,相当于每年节约标煤约2.07万吨,减少二氧化碳排放约5.16万吨、二氧化硫排放约440吨,在创造显著环保效益的同时,将有力优化当地能源结构,为地方经济绿色转型注入新动能。

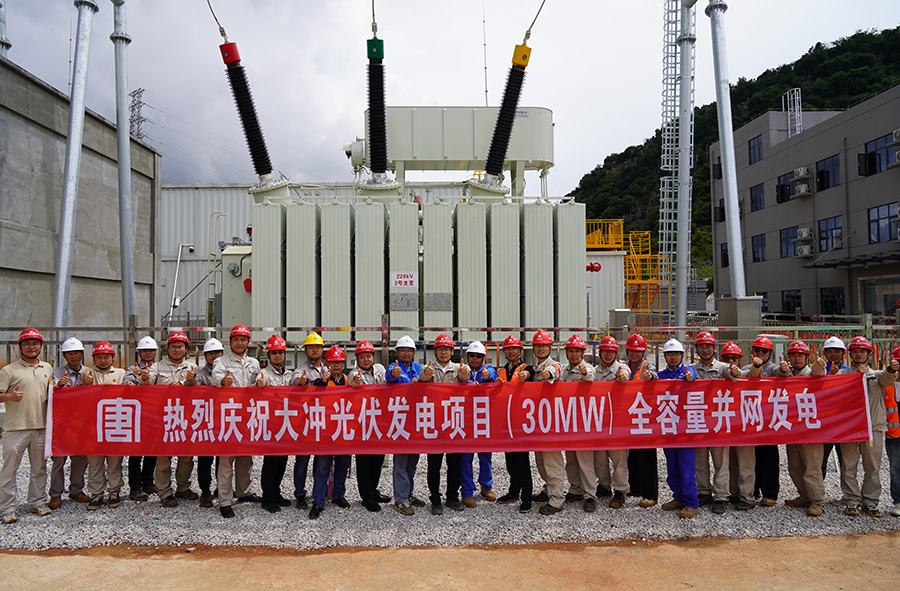

大唐云南滇东新能源事业部大冲30兆瓦光伏发电项目全容量并网发电(7月31日摄)。资道勇 摄
筑牢根基 “双核驱动”守护绿色发展
自2025年3月29日开工以来,项目以安全筑基、质量立标、进度攻坚、成本管控“四维一体”管理体系为抓手,构建“网格化责任矩阵”,创新实施“安全环保双核驱动”模式。
项目以“安全为基、绿色为魂”为核心理念,坚守“安全第一、质量为本、进度为要、造价可控”及“高标准、高质量、高效率”的管理理念,构建全方位安全环保管控体系,将安全生产责任制与生态环保要求深度融合,建立“横向到边、纵向到底”的责任网络,最终实现安全生产“零事故”、生态环境“零破坏”,以实际行动践行“既要金山银山,又要绿水青山”的发展理念,打造出新能源项目安全与环保协同发展的标杆。项目采用“光伏+生态修复”模式,植被恢复率达92%,实现“板上发电、板下绿洲”的生态效益。

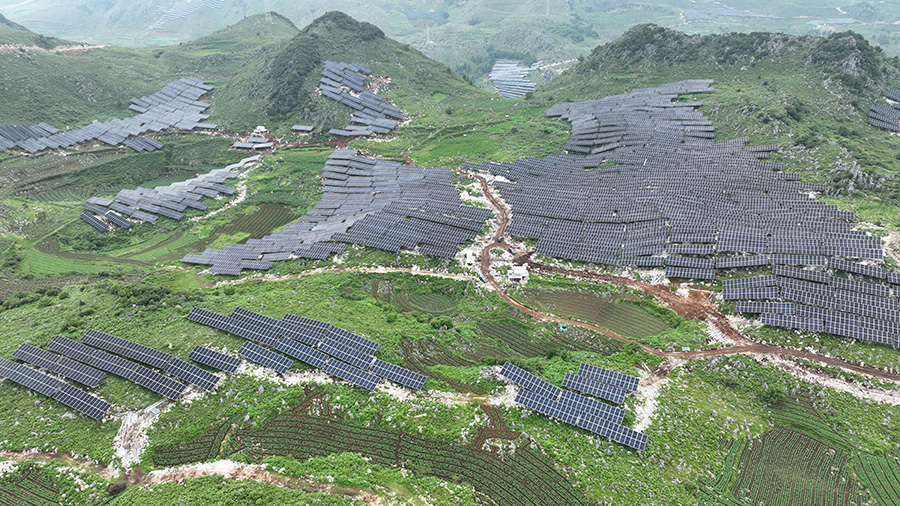

大唐云南滇东新能源事业部大冲30兆瓦光伏发电项目(7月31日摄)。资道勇 摄
争分夺秒 拼搏精神铸就绿色加速度
项目的高效推进,得益于管理团队“统筹调度、精准破题”的核心策略,通过科学管理与高效执行破解多重施工挑战。以周例会凝聚攻坚合力,针对方阵分散、喀斯特地貌施工难度大、雨季作业受限、陡坡作业风险高及土地争议等难题,团队通过“金点子”献策机制集思广益,确保问题快速响应、高效解决。

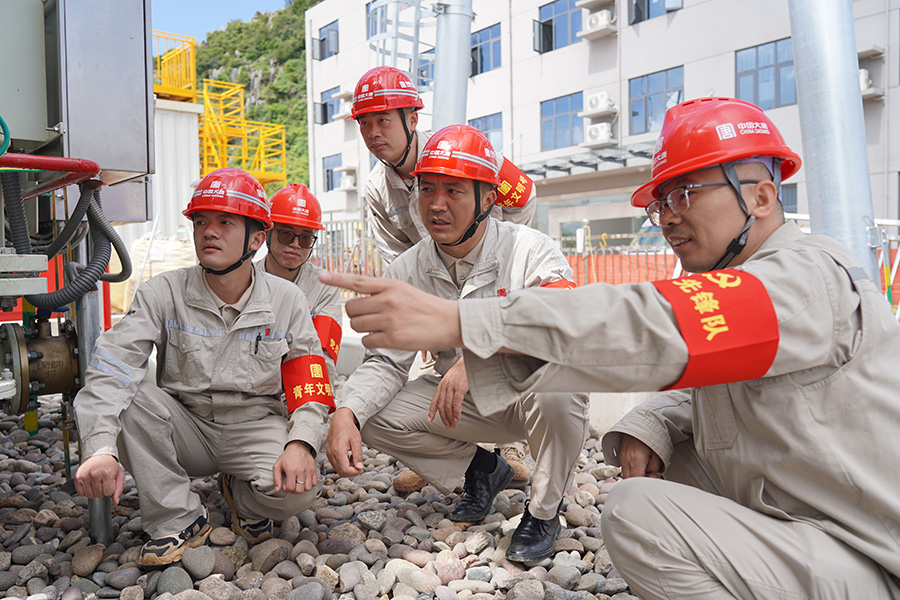

大唐云南滇东新能源事业部“青年突击队”筑牢安全防线(7月19日摄)。资道勇 摄

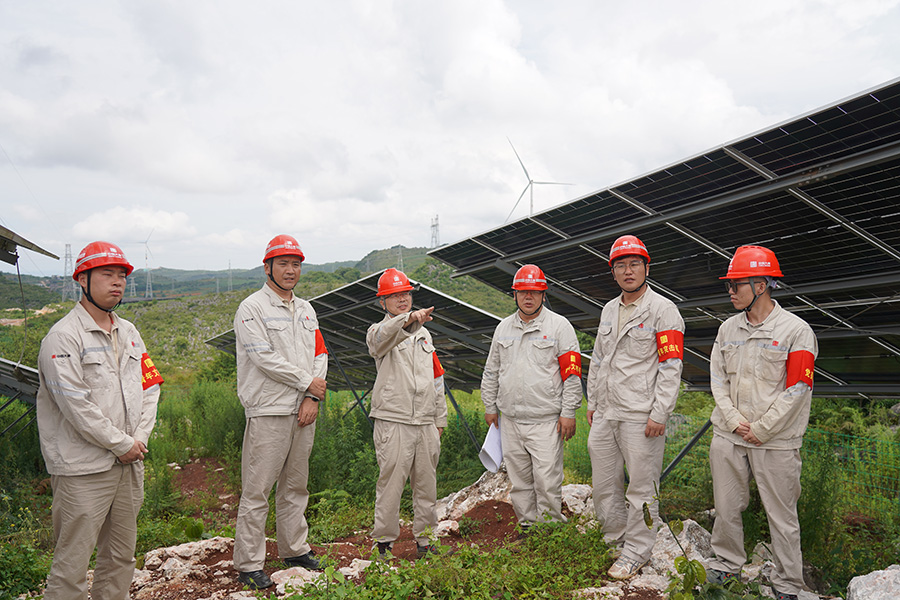

同时,秉持“现场为王”理念,大唐云南发电有限公司滇东新能源事业部领导班子深入施工一线实地督导,结合现场实际精准制定节点计划。管理团队强化动态管控,通过随机抽查、现场办公实时掌握进展,同步召开专题会议预判风险、优化方案,为工程顺利推进提供保障。

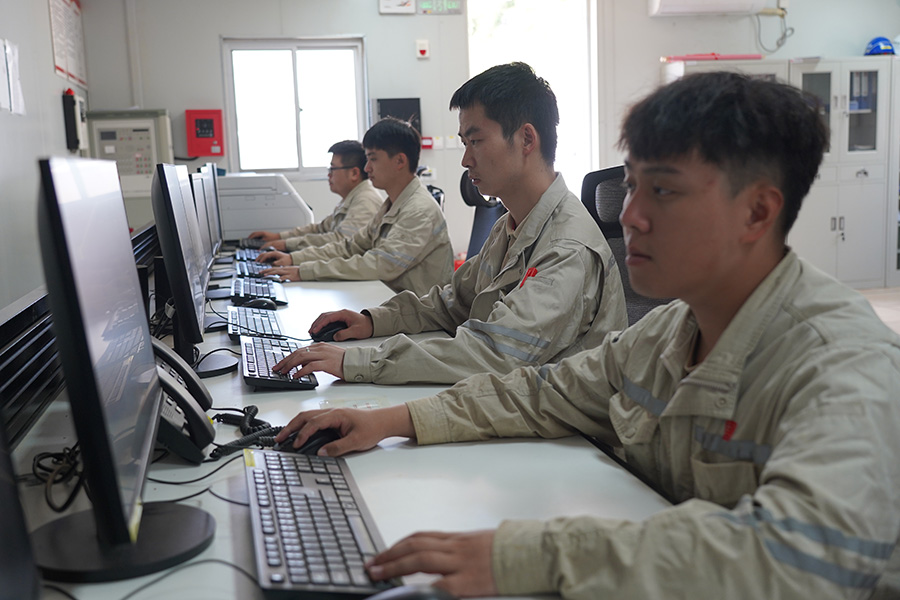

大唐云南滇东新能源事业部“卓越之星”中控室守护质量标杆(7月31日摄)。资道勇 摄
项目还建立日调度、周排查、月总结的例会及专题会议联动机制,确保施工难题及时清零。为按期投产,项目部倒排工期、细化节点目标、优化施工工序,实现各作业面高效衔接。全体建设者发扬“5+2”拼搏精神,在贯穿建设周期三分之二的阴雨天中,仅用124天就实现全容量并网,铸就高原山地光伏电站建设的“大唐速度”。
在精细化管理与团队协作下,项目实现“日有进展、周见突破”的加速态势,不仅提振了团队士气,更展现了该事业部在复杂环境下的工程管理硬实力。
大唐云南滇东新能源事业部“工程建设党员突击队”开展现场检查(7月19日摄)。资道勇 摄
历经124天攻坚,12个光伏方阵整齐列阵,5.5万片光伏组件组成清洁能源矩阵,9324根桩基深扎大地。攻坚过程中,技术团队创新应用“无人机吊运+数字孪生”系统,提升施工效率30%;党员责任区攻克喀斯特复杂地质条件桩基难题。随着最后一台逆变器成功并网,这座年发电量超5000万千瓦时的绿色电站正式启航。(完)
